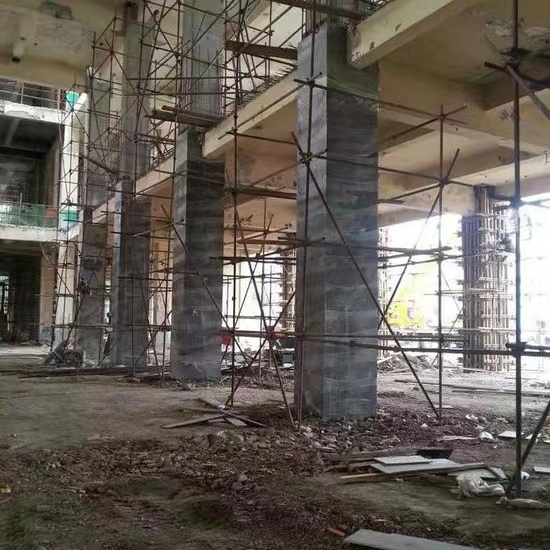

梁板柱截面加寬灌漿料 在梁柱擴展截面加固工程中,通常根據原混凝土梁柱表面與模板之間的距離和加固位置選擇合適的灌漿材料。一般來說,我們推薦 高強度無收縮灌漿材料和HGM-1通用高強度無收縮灌漿材料
一、施工準備 :
1、準備立式強制攪拌機、模板、臺秤、水桶、推進器、維修用品等。
2、模板支護時,應留有足夠的灌漿孔和排氣孔。灌漿孔的直徑不得小于50mm,間隔不得小于1000mm。灌漿孔和排氣孔應高于 50mm。
3、為防止“跑?!?,可用堵漏劑或密封帶等將模板間隙加密。

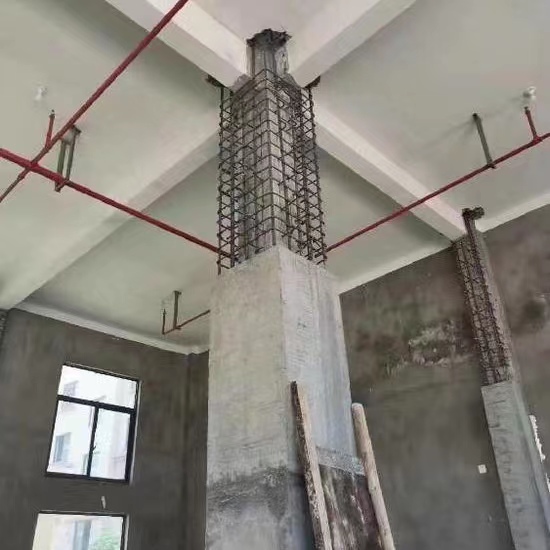

4、與灌漿材料接觸的混凝土表面應充分鑿毛。
5、所有的碎石、灰塵和其它污垢應在灌漿前清除,底層混凝土表面應濕潤。
二、拌料 1、嚴格遵守制造商推薦的加水量:HGM-1型:12-13%,HGM-2型:10-11%
2、人工攪拌:首先加入2/3的需水量,攪拌2分鐘,然后加入剩余的水量,攪拌成粘性(約5分鐘)。此外,盡量不要立即在地面 以避免失水。
3、機械攪拌:應使用立式強制攪拌機進行攪拌,以防止泌水和分離。首先加入2/3的水,攪拌3分鐘,然后倒入剩余的水,直到攪 地址應盡可能靠近灌漿地址。滾筒攪拌機不應使用,這很容易導致許多問題,如氣泡、材料粘墻、混合水測量等。
4、每次攪拌的量要根據需求量和溫度來判斷,“少量多餐”一般在30分鐘內使用。(早強型需要在15分鐘內進入模具)

三、注漿 1、攪拌均勻的灌漿材料應及時灌入模板,并適當敲擊模板。必須連續進行灌漿,并盡量縮短灌漿時間。
2、灌漿過程中禁止振搗,應適當插搗。
四、保養 1、灌漿完成后,應立即噴灑保護劑或覆蓋塑料薄膜,并用濕草袋澆水以保持濕潤。
2、維護時間不得少于7天,注漿位置應保持濕潤。
3、在冬季施工期間,當工程對強度提高沒有特殊要求時,注漿后應立即覆蓋塑料薄膜和保溫材料,初始維護溫度不得低于5℃。 期間不得澆水。
4、拆板后,灌漿材料表面溫差與環境溫差超過20℃時,應采用保溫材料進行覆蓋保養。
5、如果環境溫度低于產品要求的最低施工溫度或需要加速強度增長,可采用蒸汽養護法、溫室養護法、電動床墊法、碘鎢燈法等 方法。
